Искусственное повышение рельефа — распространённая практика при освоении участков со сложным рельефом, низкой несущей способностью грунтов или высоким уровнем грунтовых вод. Создание насыпей, отсыпка территории, намыв грунта — все эти работы требуют не только грамотного проектирования, но и строго организованного строительного контроля. Ошибки на этом этапе оборачиваются неравномерными осадками, деформацией фундаментов и дорогостоящим ремонтом в будущем.
Что регламентирует контроль?
Строительный контроль при устройстве искусственных насыпей регулируется комплексом нормативных документов:
- СП 45.13330.2017 «Земляные сооружения, основания и фундаменты» (актуализированная редакция СНиП 3.02.01-87);
- ГОСТ 25100-2011 «Грунты. Классификация»;
- СП 13-102-2003 «Правила обследования несущих строительных конструкций зданий и сооружений»;
- Проектная документация и программа строительного контроля, утверждённая застройщиком.
Ключевые этапы контроля
1. Подготовительный этап
Перед началом отсыпки контролирующий орган проверяет:
- Наличие и актуальность инженерно-геологических изысканий участка;
- Очистку территории от растительного слоя (срезка и вывоз дерна на глубину не менее 15–20 см);
- Удаление корчёвочных остатков, строительного мусора и слабых грунтов;
- Устройство системы водоотвода для предотвращения подтопления насыпи.
2. Контроль качества грунтов-материалов
Не каждый грунт пригоден для возведения насыпей. Запрещено использовать:
- Органические грунты (торф, ил);
- Мергели и глины текучей консистенции;
- Засолённые и набухающие грунты без специальной обработки;
- Мерзлые грунты в тёплый период.
Допустимые материалы: пески (предпочтительно крупные и средние), супеси, суглинки и глины твёрдой и полутвёрдой консистенции. Каждая партия грунта подлежит лабораторному испытанию на гранулометрический состав, влажность и плотность.
3. Пооперационный контроль уплотнения
Это наиболее критичный этап. Насыпь возводится ярусами (слоями) толщиной 20–40 см в рыхлом состоянии. После каждого слоя проводится:
- Контроль толщины уплотняемого слоя геодезическими методами;
- Измерение влажности грунта (оптимальная влажность ±2%);

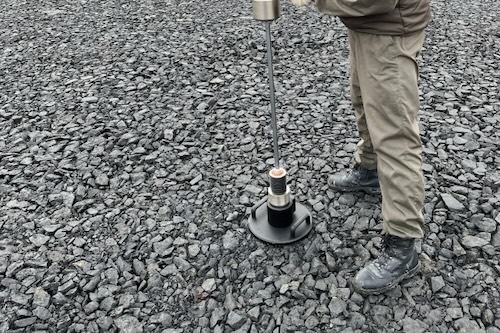

- Контроль плотности скелета грунта методом «пробной насыпи» и последующим использованием плотномеров (например, радиоизотопных или ударных).
Коэффициент уплотнения должен соответствовать проектному значению (обычно 0,95–0,98 от максимальной плотности по методу стандартного уплотнения).
4. Геодезический контроль
На всех этапах выполняется:
- Фиксация отметок поверхности до начала работ;
- Контроль проектных уклонов и горизонтальных отметок после каждого яруса;
- Исполнительная съёмка готовой насыпи с составлением плана с фактическими отметками;
- Мониторинг осадок в течение 3–6 месяцев после завершения отсыпки (при значительной высоте насыпи более 2 м).
5. Документальное сопровождение
Строительный контроль завершается формированием пакета исполнительной документации:
- Акты освидетельствования скрытых работ (на каждый этап);
- Журналы производства земляных работ и уплотнения грунтов;
- Протоколы лабораторных испытаний грунтов;
- Исполнительные геодезические схемы;
- Акт приёмки земляного полотна.
Типичные нарушения и их последствия
|
Нарушение |
Последствие |
|---|---|
|
Отсыпка на невыкорчёванный грунт |
Гниение органики → просадка насыпи |
|
Превышение толщины уплотняемого слоя |
Недоуплотнение нижней части слоя → локальные осадки |
|
Использование переувлажнённого грунта |
«Разжижение» грунта под нагрузкой → боковое выпучивание |
|
Отсутствие водоотвода |
Подмыв основания → потеря устойчивости откосов |
Строительный контроль при искусственном повышении рельефа — не формальность, а технологическая необходимость. Только системный подход — от подбора грунта до фиксации осадок — гарантирует, что созданное основание станет надёжной «подушкой» для будущего объекта. Инвестиции в качественный контроль многократно окупаются отсутствием аварийных ситуаций и претензий со стороны эксплуатирующих организаций. Помните: фундамент здания начинается не с бетона, а с правильно сформированного и уплотнённого грунтового массива.
